曾经听有人说,自己装修跑断腿磨破嘴,装完一套房得掉层皮;还有人说刚开始还热情高涨,到最后就累了烦了。而我感觉这个过程还是比较简单的,其实你只要懂得流程,明白自己想要什么样的效果就好了,干活的是工人,你又不需要技术。

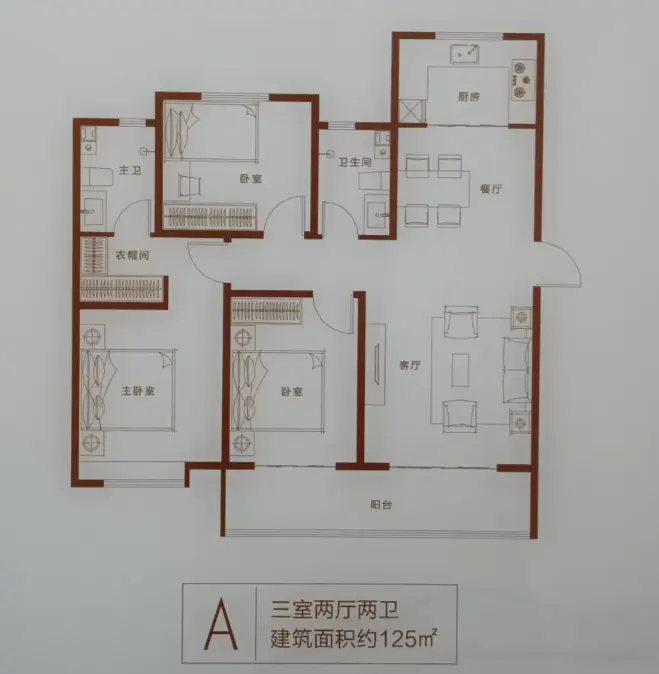

2022年2月14日拿到钥匙,户型南北通透,124m。

尤其这个6米大阳台让人眼前一亮。

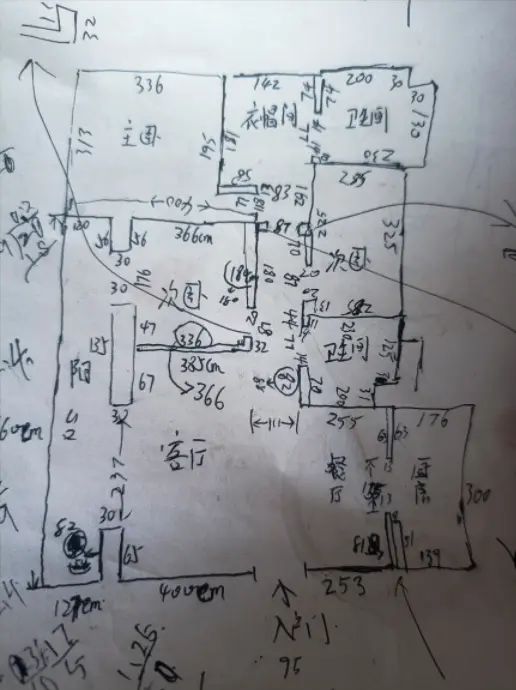

接下来的日子就是,画草图,设计布局、酷家乐画全景图。大到衣柜位置、内部格局,小到开关插座位置都规划好。

2022年5月4日开工,第一步是改燃气管道,延长到灶台位置。燃气公司预约,安装1个小时就完成。工费+材料355元。

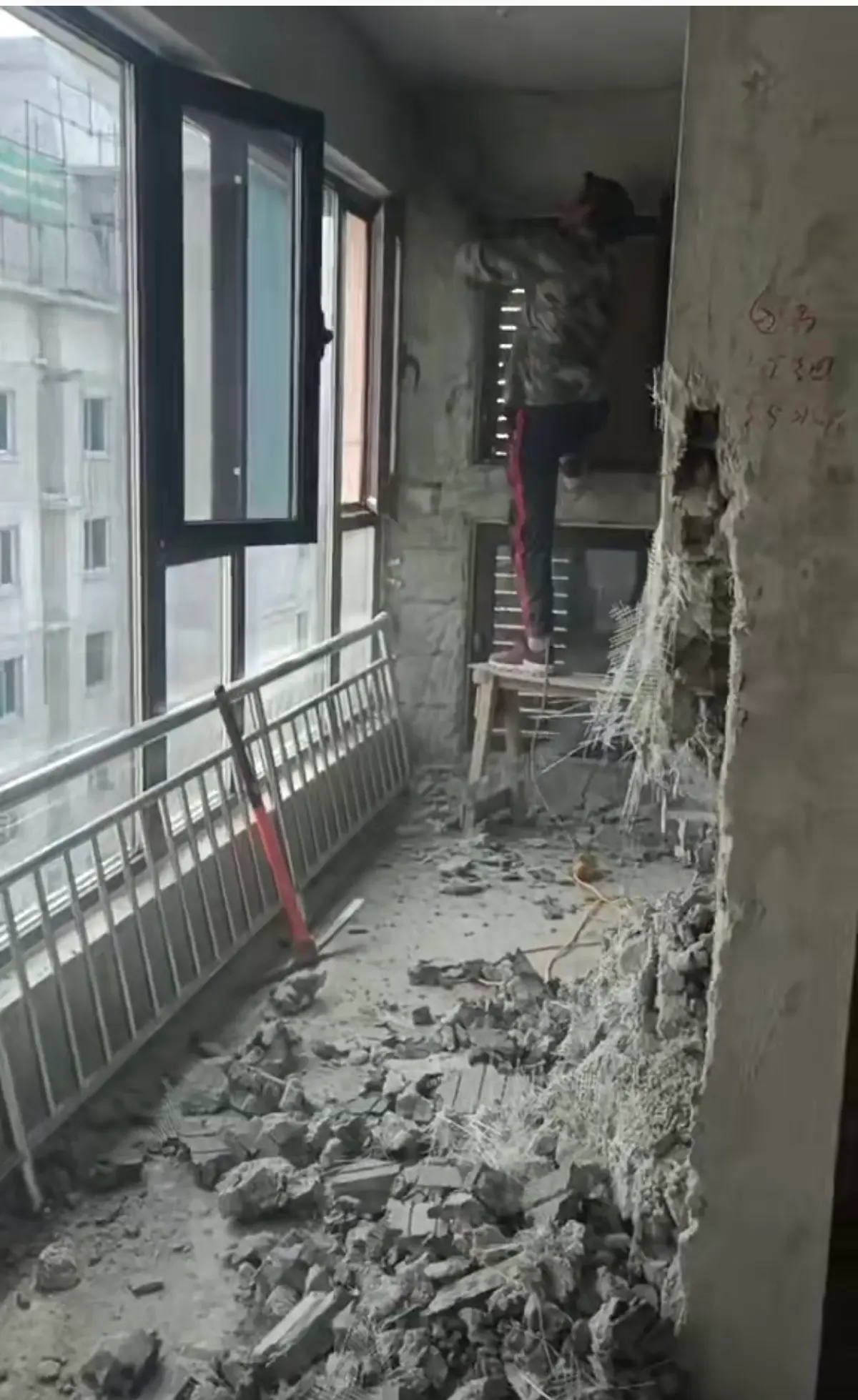

2022年5月5日力工登场。第二步就是找力工拆砸,剔窗口,避免铺砖时开不开窗子。我还是比较保守的,只是阳台拆了室内保温层,窗框剃了一下,便于贴砖。并没有大的改动。包工用时2天,工费500元。

2022年5月27日,改水改电,把开关插座点位、水龙头、热水器、花洒位置告诉工人师傅,水管如何走位也可以交流,对于热水距离越短越好,我是厨房卫生间穿墙走的管子,这样热水距离近。我还要求的预留开关零线,便于智能开关的使用。然后就是等着打压验收就好了。自购材料:金德水管,津达电线,六类网线、秋叶原高清线,用时2天半,工费+材料共5638.45元,其中包工工费1900,
其实这一步就要确定好瓷砖尺寸了,避免开关点位在瓷砖接缝处,不然太丑了。
其实水电这里我做错了,2个卫生间共用一个热水器就行,我用了2个,没必要。
2022年6月1日,防水入场,两个卫生间,阳台洗衣机位置做了防水。包工包料用时半天花费528元。此时按防水师傅的叮嘱做,一直泡着水,直到瓦工进场再放水。

2022年6月20日,力工上料、瓦工入场,为了遮挡洗衣机、隐藏推拉门,我把阳台、厨房的门变窄了。别人扩大,我变窄,瓦工说少见。

瓷砖非品牌,80X80地砖,80X40墙砖,全屋通铺、卫生间瓷砖统一颜色,美缝材料东方雨虹。自己铺上瓷砖保护膜,寻找木工。花费:19017.53元,其中力工工费900元,瓦工工费6500元。

2022年8月21日,木工入场吊顶,客厅吊顶相当简洁,直接双眼皮石膏板跑一圈。灯带、变压器预埋。木工师傅说,干这么多年,第一次见到这样的客厅吊顶设计。
工费2000元。

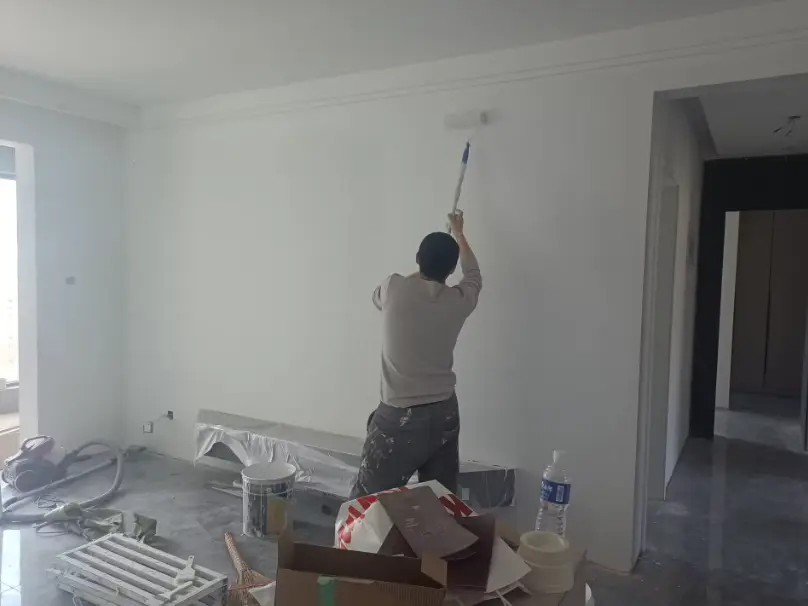

2022年9月7日,油工入场,卧室没做床头背景强,只设计了几个色块,材料,立邦腻子、立邦金装5合一乳胶漆。花费:7683.8元QQ20241216-

第一遍乳胶漆后,开始,烟机灶具、电动衣架、木门、厨卫推拉门、全屋定制入场。卫生间门,极窄钢化灰油砂;厨房、次卧推拉门是吊轨的,单层极窄钢化灰玻;没选择流行的长虹玻璃。

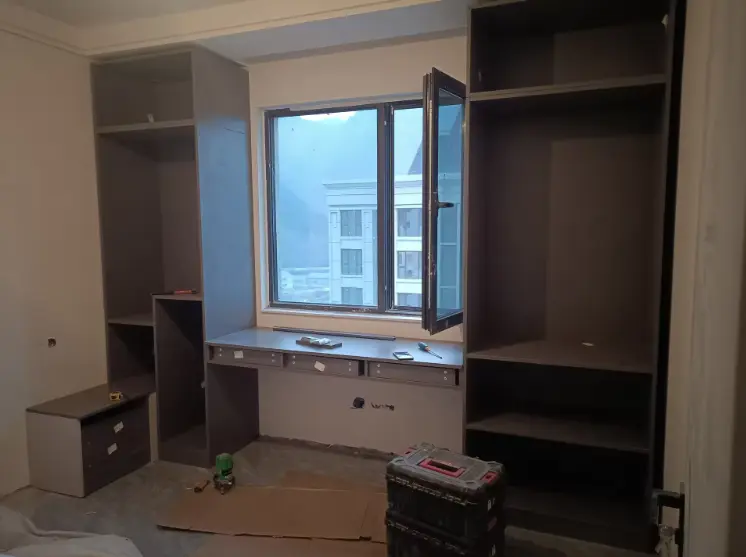

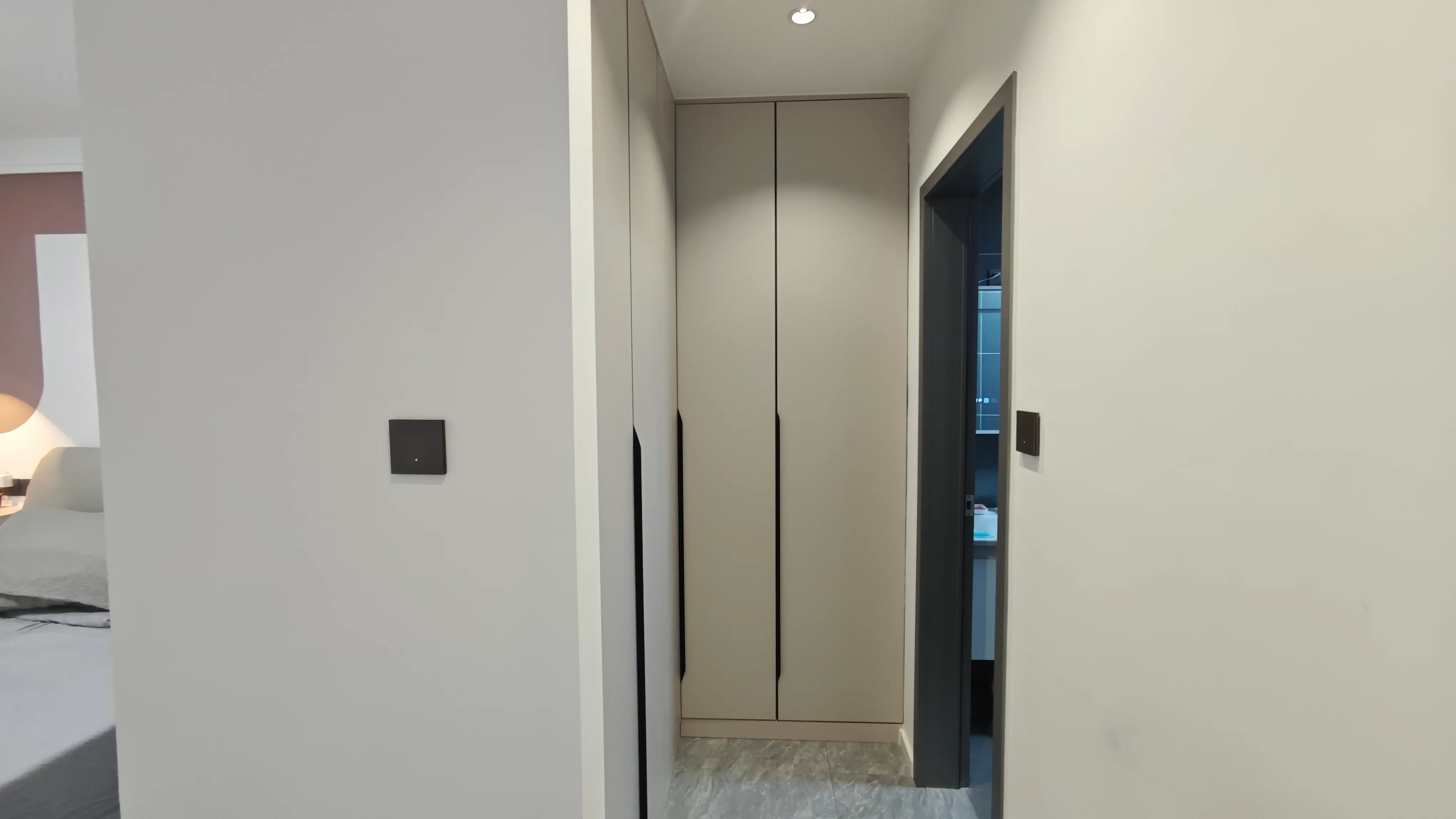

全屋定制板材是万花禾香板。其实,门、全屋定制在油工完全结束后入场就行,我只为了缝隙平整,这步骤没太大必要。花费:36857.33元。

接下来就是剩下的2遍乳胶漆,自己搞搞卫生、放放味,由于工作变动,也就装修暂停了。期间自己安装的开关插座、踢脚线、电动晾衣架,像卧室复杂的三开三控都是我安装的,我的动手能力很强。

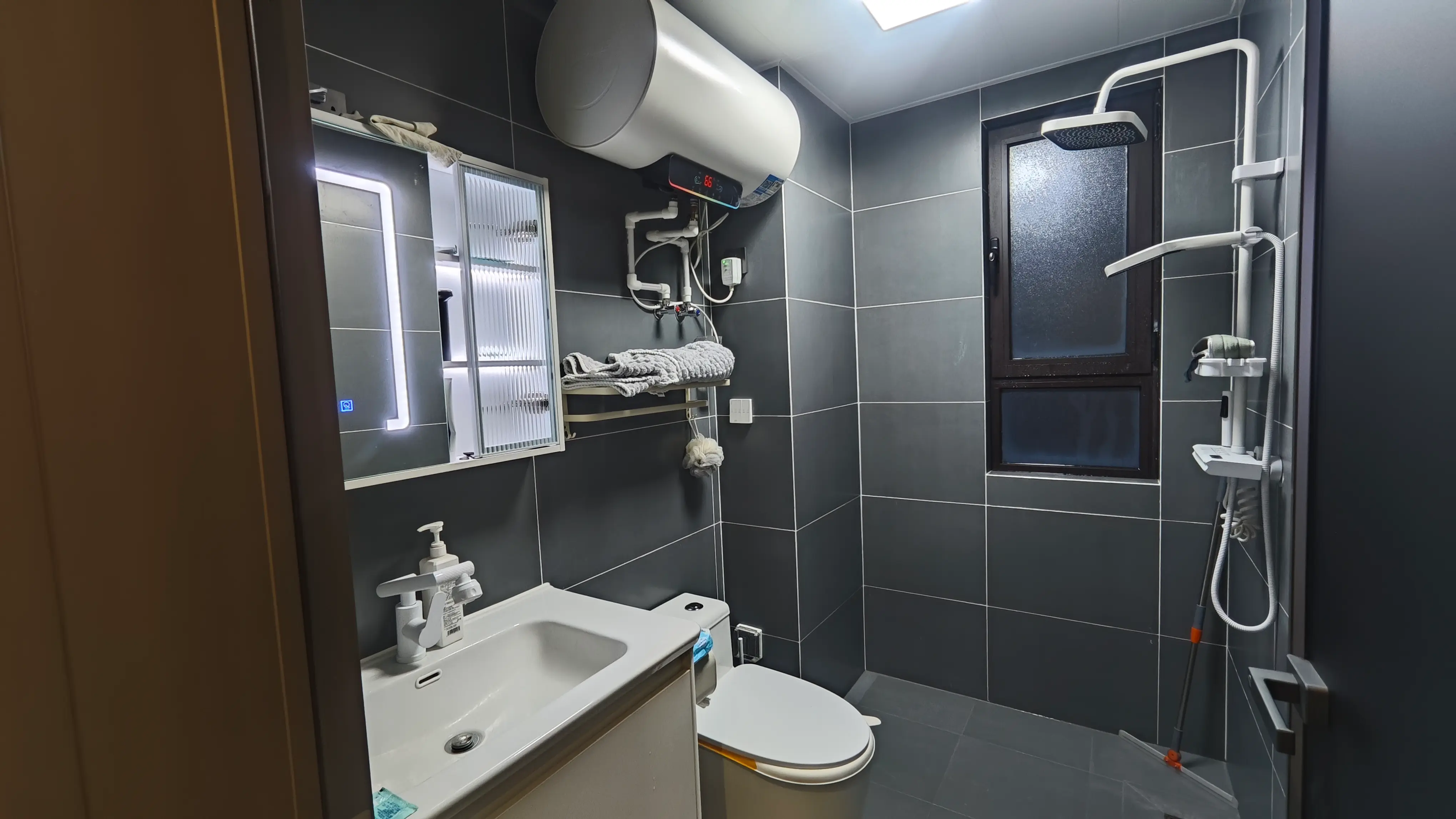

2024年5月14日,安装厨卫30X60的铝扣板吊顶,以及灯具、浴霸,花费:1459.12元。

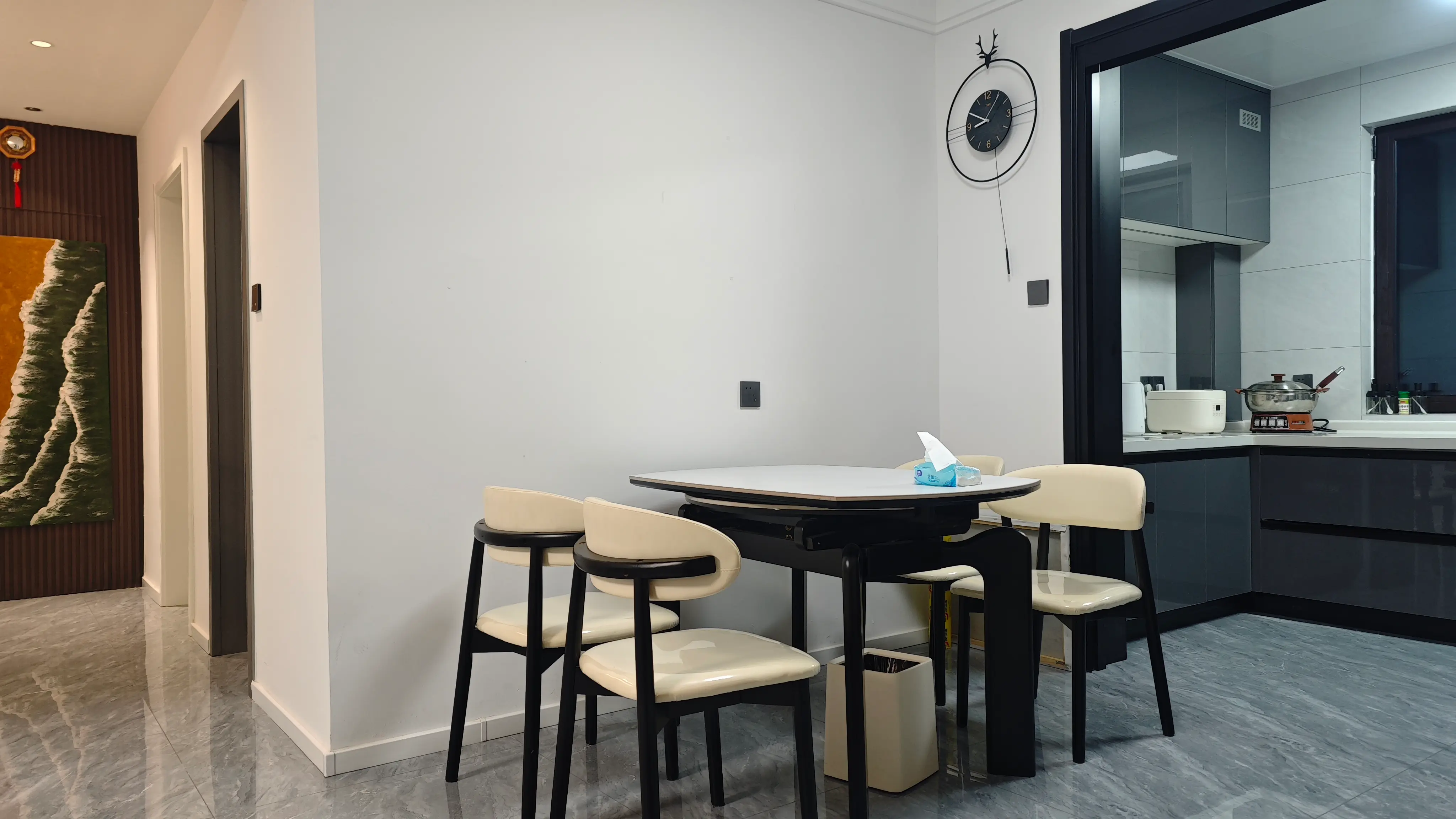

2024年.5月26日,开始购买软装,因为准备冬天入住,所以突然加快了步骤,大到冰箱洗衣机、以及米家智能灯、窗帘,小到碗筷。对了,还定制了一个阳台洗衣机柜,和鱼缸。
值得一提的是我设计的这个1.2米鱼缸,网友说最少得三两千,我977.75元直接搞定。自己捡石头造景,过滤桶带的进出水管,我不喜欢,自己又手搓了一套。哎,我简直就是个天才。

我当初还给花卷留了个窝,可惜它丢了。
哎……此时,总花费94781.83元
后续又陆陆续续又添置了些东西,但也就没再记录了。
2024年11月11日搬家啦
